금요일 오후, 두 운영자가 같은 한 주를 보고합니다.
A의 주간보고: "이번 주 결제 관련 작업 진행했고, 모니터링 봤고, 회의 몇 번 했습니다. 다음 주도 계속하겠습니다." 팀장은 읽고 묻습니다. "그래서 결제 지연은 해결된 거야, 아니야? 다음 주에 내가 챙길 건 뭐야?" — 보고가 끝났는데 질문이 더 늘었습니다.
B의 주간보고: 맨 위 세 줄에 "결제 지연 원인(DB 커넥션 부족) 확인·증설 완료, 응답 4.2초에서 1.1초로 개선", 그 아래에 완료 / 진행 / 차주 예정 / 이슈·리스크 / 결정 필요사항이 표로 정리돼 있습니다. 맨 아래 한 줄: "차주 부하 테스트를 위해 스테이징 점검창(토요일 새벽) 승인 요청드립니다." 팀장은 "OK, 승인"이라고 답하고 보고가 끝납니다.
둘의 차이는 일한 양이 아니라 보고의 구조입니다. A는 '한 일을 나열'했고, B는 '받는 사람이 결정하도록' 정리했습니다. 이 모듈은 B의 보고 — 주간보고와 경영보고를 다룹니다.
- 1주간보고를 완료·진행·차주예정·이슈리스크·결정필요·일정진척의 고정 구조로 작성할 수 있다
- 2경영보고가 왜 "요약 우선"인지 설명하고, 핵심만 추린 한 장 요약을 구성할 수 있다
- 3"사실·수치·다음 액션"이 있는 좋은 보고와, 나열·모호한 나쁜 보고를 구분할 수 있다
- 4같은 사실을 팀장·임원 등 보고 대상의 눈높이에 맞춰 추상화 수준을 조절할 수 있다
- 5주간보고 템플릿과 경영보고 한 장 요약 구조를 자기 업무에 적용할 수 있다
보고는 '한 일'이 아니라 '결정하게 하는 것'
보고의 목적은 받는 사람이 제때 결정하게 만드는 것
보고를 '내가 일했다는 증거'로 생각하면 작업을 나열하게 됩니다. 그런데 보고를 받는 사람의 입장에서 보면 다릅니다. 팀장도 임원도 보고를 읽는 이유는 단 하나, **"내가 지금 무엇을 알아야 하고, 무엇을 결정·승인해야 하는가"**입니다.
그래서 좋은 보고는 받는 사람의 머릿속에 이런 흐름을 만들어 줍니다.
- 지금 상태가 정상인가, 문제가 있는가? (한눈에)
- 문제가 있다면 얼마나 심각하고, 누가 막고 있는가?
- 내가 결정·지원해 줘야 할 것이 있는가? 언제까지?
이 세 가지에 답하지 못하는 보고는 길어도 쓸모가 없고, 이 세 가지에 답하는 보고는 짧아도 충분합니다. 보고서 작성은 '문서 만들기'가 아니라 **'상대의 의사결정을 돕는 일'**입니다.
| 흔한 오해 | 실제 |
|---|---|
| 보고 = 내가 일한 양의 증명 | 보고 = 받는 사람이 결정·판단할 근거 제공 |
| 길고 자세할수록 성실 | 핵심이 위에 있고 추려질수록 잘 쓴 보고 |
| 잘된 일만 적으면 좋은 평가 | 이슈·리스크를 제때 드러내야 사고를 막음 |
| 작업을 시간순으로 적는다 | 중요도·결정 필요도 순으로 재배치한다 |
주간보고의 고정 구조
완료·진행·예정·이슈/리스크·결정필요·일정진척
주간보고는 매주 같은 고정 틀로 쓰는 것이 핵심입니다. 틀이 고정되면 쓰는 사람은 빨리 채우고, 읽는 사람은 어디에 무엇이 있는지 알기 때문에 빨리 읽습니다. 매주 형식이 바뀌면 둘 다 피곤해집니다.
| 항목 | 무엇을 적나 | 흔한 실수 |
|---|---|---|
| 금주 완료 | 이번 주에 끝난 일과 그 결과(수치) | "진행"과 뒤섞어 적음, 결과 없이 작업만 |
| 금주 진행 | 진행 중·미완 항목과 현재 상태 | "거의 다 됐음" 같은 모호한 진척 |
| 차주 예정 | 다음 주 할 일과 목표 | 막연한 다짐("계속 하겠음") |
| 이슈·리스크 | 지금 막힌 것(이슈) + 앞으로 위험(리스크) | 숨기거나 빠뜨림 — 가장 위험한 누락 |
| 결정 필요사항 | 받는 사람이 결정·승인·지원할 것 | 본문에 묻혀 안 보임 |
| 일정 대비 진척 | 계획 대비 실적(%), 지연 시 만회책 | "잘 되고 있음"으로 뭉뚱그림 |
여기서 두 항목이 보고의 품질을 가릅니다.
- 이슈와 리스크는 다릅니다. 이슈는 '지금 이미 발생해 막고 있는 것'(예: 테스트 서버 다운으로 검증 중단), 리스크는 '아직 안 났지만 날 수 있는 것'(예: 협력사 인력이 다음 주 빠지면 일정 위험). 둘 다 빨리 드러낼수록 대응 시간이 생깁니다.
- 결정 필요사항을 별도 항목으로 빼는 것이 핵심 기술입니다. "승인해 주세요"가 본문 가운데 묻혀 있으면 그냥 지나갑니다. 별도 항목으로 빼고 '무엇을·누가·언제까지'를 명시하면 보고 자리에서 바로 결정이 납니다.

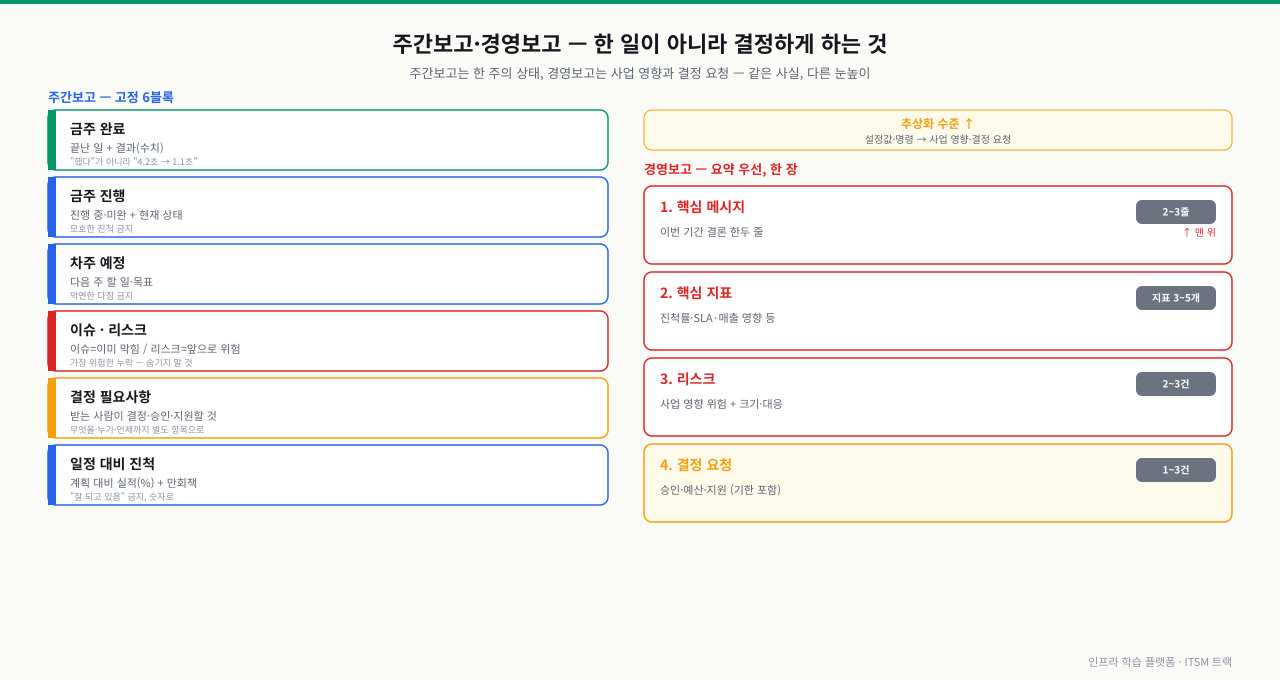

그림: 주간보고는 한 주의 상태를 6블록으로, 경영보고는 추상화 수준을 올려 사업 영향과 결정 요청 중심 4블록으로 — 같은 사실, 다른 눈높이.
예시 산출물 다운로드
경영보고 — 요약 우선, 한 장으로
임원은 결론부터 본다
같은 한 주라도 팀장에게 올리는 주간보고와 임원에게 올리는 경영보고는 구조가 다릅니다. 임원은 여러 조직을 동시에 보고, 한 건에 쓸 시간이 1~2분입니다. 그래서 경영보고는 요약 우선(top-down) — 결론과 결정 요청을 맨 위에 두고, 근거는 아래에 둡니다.
경영보고 한 장에 들어가는 것은 네 가지로 충분합니다.
| 구성 | 내용 | 분량 |
|---|---|---|
| 핵심 메시지 | 이번 기간의 결론 한두 줄(좋다/나쁘다, 무엇이) | 2~3줄 |
| 핵심 지표 | 사업·서비스 관점 숫자(진척률, SLA 달성, 매출 영향 등) | 지표 3~5개 |
| 리스크 | 사업에 영향 줄 위험과 그 크기·대응 방향 | 2~3건 |
| 결정 요청 | 임원이 승인·결정·지원해야 할 것(기한 포함) | 1~3건 |

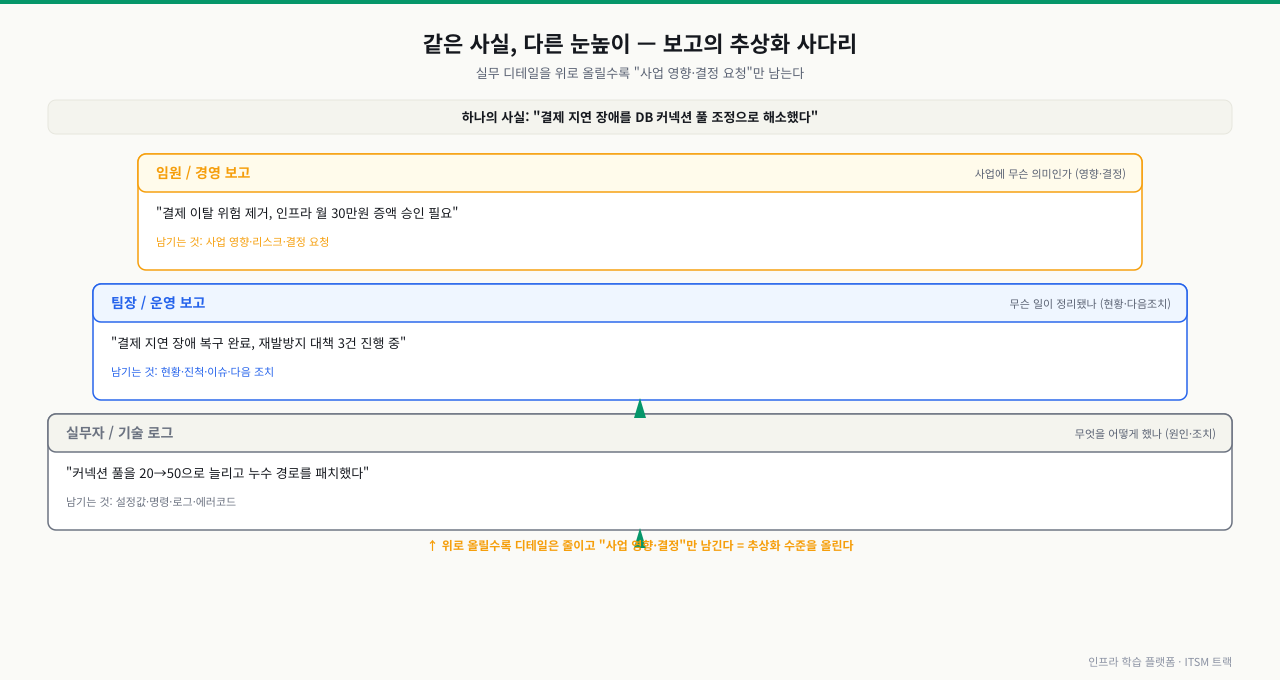

경영보고에서 자주 하는 실수는 실무 보고를 그대로 올리는 것입니다. 임원에게 "DB 커넥션 풀을 20에서 50으로 늘렸다"는 너무 낮은 수준입니다. 임원 눈높이로 올리면 **"결제 지연을 해소해 이탈 위험을 제거했고, 추가 인프라 비용 월 30만원 승인이 필요하다"**가 됩니다. 같은 사실을 사업 영향과 결정 요청으로 바꾸는 것 — 이것이 추상화 수준을 올린다는 말의 뜻입니다.

같은 사실도 받는 사람의 눈높이에 따라 다른 문장이 되어야 합니다. 위로 올라갈수록 기술 디테일은 덜어내고 사업 영향과 결정 요청만 남기는 것 — 이것이 "추상화 수준을 올린다"는 말의 실체입니다. 실무 보고를 그대로 임원에게 올리는 것이 가장 흔한 실수입니다.
직접 해보기 — 주간보고 한 건 작성
아래 주간보고 템플릿을 자기 업무(또는 가상의 '결제 서비스 운영' 상황)로 채워 보세요. 핵심은 모든 항목에 사실·수치·다음 액션 중 적어도 둘이 들어가게 하는 것입니다.
[주간보고] 결제 서비스 운영팀 — 2026년 6월 3주차 (6/15~6/19)
작성: 홍길동 / 보고대상: 운영팀장
1) 금주 완료
- 결제 지연 원인 분석 완료: DB 커넥션 풀 부족 확인
- 커넥션 풀 20 → 50 증설 적용, 평균 응답 4.2초 → 1.1초 (-74%)
- 6월 정기 보안 패치 3건 반영 완료
2) 금주 진행
- 결제 실패 알림 대시보드 구축 (진척 70%, 차주 완료 예정)
3) 차주 예정
- 증설 효과 검증용 부하 테스트(스테이징) 수행 — 목표: 500 TPS 안정
- 결제 실패 알림 대시보드 마무리 및 운영 적용
4) 이슈 · 리스크
- [이슈] 스테이징 결제 모듈 버전이 운영과 불일치 → 부하 테스트 전 동기화 필요
- [리스크] 협력사 결제연동 담당 7/1 철수 예정 → 인수인계 미완 시 대응 지연 위험
5) 결정 필요사항
- 부하 테스트용 스테이징 점검창(6/21 토 02:00~04:00) 승인 요청 — 운영팀장
- 협력사 인수인계 일정 1주 연장 협의 — 차주 화요일까지
6) 일정 대비 진척
- 'Q2 결제 안정화' 계획 대비 실적: 계획 80% / 실적 75% (대시보드 지연분)
- 만회책: 차주 대시보드 우선 처리로 차차주 정상화 예상
이번엔 같은 내용을 임원 보고 한 장 요약으로 줄여 보세요. 작업 나열을 지우고, 사업 영향·결정 요청만 남깁니다.
[경영보고] 결제 서비스 — 6월 3주차 요약
■ 핵심 메시지
- 결제 지연(고객 이탈 위험)을 원인 해소로 정상화. 응답 4.2초 → 1.1초.
- 협력사 담당 철수에 따른 운영 연속성 리스크가 신규 발생.
■ 핵심 지표
- 결제 평균 응답: 4.2초 → 1.1초 (목표 2초 이내 달성)
- 결제 성공률: 99.2% → 99.8%
- Q2 안정화 진척: 75% (계획 80%, 경미 지연)
■ 리스크
- 협력사 결제연동 담당 7/1 철수 → 인수인계 미완 시 장애 대응 지연 우려.
■ 결정 요청
- 협력사 인수인계 1주 연장 비용(약 30만원) 승인 — 6/24까지.
주간보고: 완료 / 진행 / 차주예정 / 이슈·리스크 / 결정필요 / 일정진척- 주간보고: 완료·진행·예정이 서로 섞이지 않고 분리돼 있는가 — 섞이면 읽는 사람이 상태를 헷갈린다
- 주간보고: 모든 완료 항목에 "결과(수치)"가 붙어 있는가 — "했다"가 아니라 "4.2초 → 1.1초"
- 이슈와 리스크가 구분돼 있는가 — 이슈=이미 막힘, 리스크=앞으로 위험
- 결정 필요사항이 별도 항목으로 빠져 있고 "무엇을·누가·언제까지"가 있는가
- 경영보고: 맨 위 세 줄만 읽어도 "정상인가/무엇을 결정해야 하나"가 잡히는가
- 경영보고: 설정값·명령 같은 실무 디테일이 사업 영향·결정 요청으로 추상화됐는가
- 핵심 감각: 주간보고는 "한 주의 상태", 경영보고는 "사업 영향과 결정 요청" — 같은 사실, 다른 눈높이
현장에서 자주 보는 함정
증상: 성실하게 매주 보고를 올렸는데도, 일정이 밀리거나 장애가 나면 윗선에서 "이거 진작 알았어야 하는데 왜 보고에 없었냐"는 질책이 돌아옵니다. 보고를 안 한 것도 아닌데 억울합니다.
원인: 보고가 '잘된 일 위주'로 채워졌고, 이슈·리스크가 빠지거나 본문에 묻혀 있었습니다. 한국 보고 문화에서 흔히 나오는 패턴입니다 — 나쁜 소식은 적기 부담스러워 부드럽게 뭉개거나("조금 지연되고 있으나 곧 만회"), 아예 빼버립니다. 그러면 받는 사람은 정상이라고 믿다가 뒤늦게 사고를 맞습니다. 보고의 진짜 가치는 좋은 소식이 아니라 나쁜 소식을 일찍 정확히 전하는 것에 있습니다.
해결 방향:
- 이슈·리스크는 고정 항목으로 매주 둔다. "없음"이라도 쓰게 해서, 빠뜨릴 수 없게 만든다.
- 지연은 숫자로 적는다. "조금 지연"이 아니라 "계획 80% / 실적 65%, 2일 지연". 모호한 표현이 가장 위험하다.
- 나쁜 소식일수록 빨리·짧게·대책과 함께. "문제가 있습니다 + 이렇게 대응 중 + 당신의 이 결정이 필요" 구조면 질책이 아니라 협조가 돌아온다.
- 결정 필요사항을 상단·별도 항목으로 빼서, "말 안 했다"는 소리가 나오지 않게 한다.
보고는 자기를 좋게 보이게 하는 도구가 아니라, 조직이 제때 위험에 대응하게 하는 조기경보 장치입니다.
한국 기업·공공·SI 현장에서 관리 직무의 하루는 사실상 보고로 시작해 보고로 끝납니다. 매주 정해진 요일의 주간 정기보고, 월말의 월간보고, 그리고 분기·중대 사안마다 올라가는 경영보고·임원 보고가 관리자의 핵심 산출물입니다. 발주사·원청에 올리는 운영 보고, PMO에 올리는 진척 보고, 협력사에서 받아 취합하는 보고까지 — 관리자는 '보고를 쓰고, 받고, 위로 올리는' 허브입니다.
이 자리에서 평가받는 능력은 "일을 많이 했는가"보다 **"윗선이 제때 정확히 알고 결정하게 했는가"**입니다. 임원 앞 보고에서 핵심을 한 장으로 추리지 못하고 작업을 나열하면 "그래서 결론이 뭐냐"는 말을 듣고, 이슈를 늦게 올리면 "왜 이제 말하냐"는 말을 듣습니다. 반대로 결론 먼저·수치로·결정 요청을 명확히 하는 보고는, 같은 일을 하고도 신뢰를 얻습니다.
특히 한국 조직에서는 나쁜 소식을 어떻게 전하느냐가 관리자의 그릇을 가릅니다. 뭉개지 않으면서도 대책과 함께 차분히 올리는 보고 — 사실·수치·다음 액션이라는 이 모듈의 원칙이, 보고를 '혼나는 자리'가 아니라 '결정을 받아내는 자리'로 바꿔 줍니다.
관련 모듈로 더 깊이:
- 회의록·액션아이템·관리대장 — 보고에 올라갈 진행 현황의 원천이 되는 회의록·관리대장
- 이해관계자와 커뮤니케이션 — 윗선·이해관계자에게 결론 먼저·수치로 전달하는 원칙
- SLA 관리 — 운영 보고와 짝을 이루는 SLA 리포트 작성 실전
다음 모듈에서는 보고와 짝을 이루는 산출물 — 회의록과 액션아이템을 다룹니다. 누가·무엇을·언제까지로 끝나는 회의록이 어떻게 '말로 끝난 회의'를 '실행되는 결정'으로 바꾸는지 정리합니다.
